耐震補強工事
京都府 長岡京市 K様邸
地域別|すべて
建築中レポート
- 1. 2024年08月24日
-
耐震改修工事

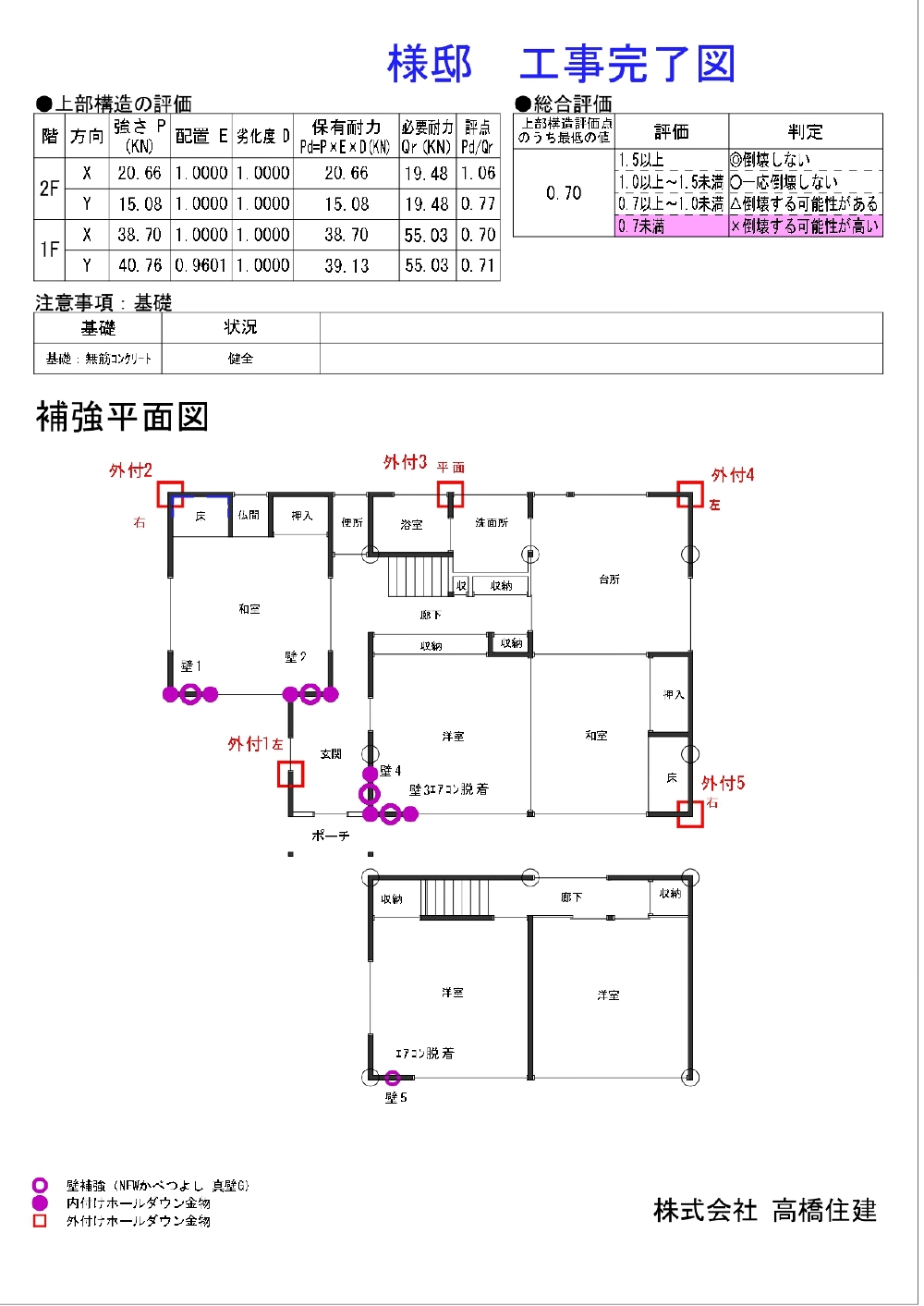

耐震図面
- 2. 2024年08月24日
-
耐震改修工事
外付けホールダウン設置
カラーサンプル
- 3. 2024年08月24日
-
耐震改修工事
外付けホールダウン設置
カバー設置完了・・・カバーを装着し施工完了。カバーの色は4色あります。
- 4. 2024年08月24日
-
耐震改修工事
外付けホールダウン設置
金物取り付け完了
- 5. 2024年08月24日
-
耐震改修工事
外付けホールダウン設置
アンカーボルト挿入・攪拌 ロアープロテクター取り付け完了・・・下の金物(ロアープロテクター)を取り付けます。
- 6. 2024年08月08日
-
耐震改修工事
外付けホールダウン設置
ケミカルセッタ-挿入・・・ケミカル(接着剤)を挿入します。
- 7. 2024年08月08日
-
耐震改修工事
外付けホールダウン設置
基礎穿孔後清掃・・・穴をあけた所を清掃します。
- 8. 2024年08月08日
-
耐震改修工事
外付けホールダウン設置
基礎穿孔 19.0㎜
- 9. 2024年08月08日
-
耐震改修工事
外付けホールダウン設置
基礎穿孔 13.0㎜
- 10. 2024年08月03日
-
耐震改修工事
基礎穿孔6.5㎜・・・基礎に穴をあけていきます。
- 11. 2024年08月03日
-
耐震改修工事
コーチボルト締め付け アッパープロテクター設置完了・・・上の金物(アッパープロテクター)取り付けが完了致しました。
- 12. 2024年08月03日
-
耐震改修工事
コーキング処理・・・コーチボルトを打ち込む前にコーキングで防水処理します。
- 13. 2024年08月03日
-
耐震改修工事
白蟻消毒スプレー塗布・・・白蟻消毒スプレー塗布していきます。
- 14. 2024年07月31日
-
耐震改修工事
ホールダウン金物設置
穿孔部分清掃・・・穿孔部分を清掃します。
- 15. 2024年07月31日
-
耐震改修工事
ホールダウン金物設置
壁穿孔・・・柱にも穴をあけます。
- 16. 2024年07月31日
-
耐震改修工事
ホールダウン金物設置
壁穿孔・・・壁に穴をあけます。
- 17. 2024年07月31日
-
耐震改修工事
ホールダウン金物設置
施工前
- 18. 2024年07月24日
-
耐震改修工事
耐震壁設置
復旧完了施工完了・・・プリントベニヤにて復旧。施工完了。
- 19. 2024年07月24日
-
耐震改修工事
耐震壁設置
面材設置・・・かべつよし貼ります。
- 20. 2024年07月20日
-
耐震改修工事
断熱設置・・・断熱材を詰めます。
- 21. 2024年07月20日
-
耐震改修工事
桟木設置
- 22. 2024年07月20日
-
耐震改修工事
柱頭金物設置(右側)
- 23. 2024年07月20日
-
耐震改修工事
柱頭金物設置(左側)
- 24. 2024年07月10日
-
耐震改修工事
柱脚金物設置(右側)
- 25. 2024年07月10日
-
耐震改修工事
柱脚金物設置(左側)
- 26. 2024年07月10日
-
耐震補強工事
壁解体・・・壁を解体していきます。
- 27. 2024年07月10日
-
耐震補強工事
耐震壁設置工事
壁の補強は天井・床を壊さないで施工が出来るかべつよしで補強していきます。
(梁の高さ等で柱頭金物が取り付けれない時は天井を一部解体する場合がございます。)
かべつよしにも3種類ありまして、MDFかべつよし、モイスかべつよし、ひかりかべつよしがあります。
施工前
