完工事例

地域別|すべて

断熱改修工事

京都府 京都市 S様邸

建築中レポート

1.2023年12月14日
断熱改修工事
断熱改修工事

内窓(インプラス)設置工事
施工前

2.2023年12月14日
断熱改修工事
断熱改修工事

ふかし枠設置+木部塗装・・・既存にサッシ枠に内窓がつかない為、新たに枠を付けていきます。

3.2023年12月14日
断熱改修工事
断熱改修工事

施工完了・・・インプラスの枠を取り付けた後、窓を入れて完成。

4.2023年12月18日
断熱改修工事
断熱改修工事

台所施工前

5.2023年12月18日
断熱改修工事
断熱改修工事

台所施工完了

6.2023年12月18日
断熱改修工事
断熱改修工事

縁側施工前

7.2023年12月18日
断熱改修工事
断熱改修工事

ランマふかし枠設置

8.2023年12月18日
断熱改修工事
断熱改修工事

ランマ内窓設置完了

9.2023年12月21日
断熱改修工事
断熱改修工事

天井断熱材設置工事
断熱材
材料:高性能アクリアマット
天井板をはがさない場合、天井裏に侵入するために点検口か、押入の天井ベニヤが動かせてそこから侵入できます。
施工前

10.2023年12月21日
断熱改修工事
断熱改修工事

2階天井裏施工前・・・今から断熱材を仕込んでいきます。

11.2023年12月21日
断熱改修工事
断熱改修工事

2階天井裏施工完了・・・施工完了しました。

12.2023年12月21日
断熱改修工事
断熱改修工事

点検口設置・・・下屋根部分に断熱材を仕込むため、侵入口が必要になります。

13.2023年12月26日
断熱改修工事
断熱改修工事

点検口設置・・・下屋根部分に断熱材を仕込むため、侵入口が必要になります。

14.2023年12月26日
断熱改修工事
断熱改修工事

天井裏断熱材搬入中・・・断熱材を搬入し、その後天井に潜り込み施工していきます。

15.2023年12月26日
断熱改修工事
断熱改修工事

1階天井下屋部分施工前

16.2023年12月26日
断熱改修工事
断熱改修工事

1階天井下屋部分施工中・・・下屋と1階、2階の間は高さが無く入って作業するのは一苦労です。

17.2023年12月26日
断熱改修工事
断熱改修工事

1階天井下屋部分施工完了・・・1階下屋根部分も施工完了です。

18.2023年12月26日
断熱改修工事
断熱改修工事

天井裏断熱材材料・・・高性能アクリアマット

19.2024年01月16日
断熱改修工事
断熱改修工事

床下断熱材設置工事
断熱材
アクリアUボードピンレス 24Kg
こちらも侵入口が無ければ点検口か和室の場合ですと床材を切らして頂くか、床材を捲り侵入させて頂きます。

点検口設置

20.2024年01月16日
断熱改修工事
断熱改修工事

床下断熱施工前

21.2024年01月16日
断熱改修工事
断熱改修工事

床下断熱施工中

22.2024年01月24日
断熱改修工事
断熱改修工事

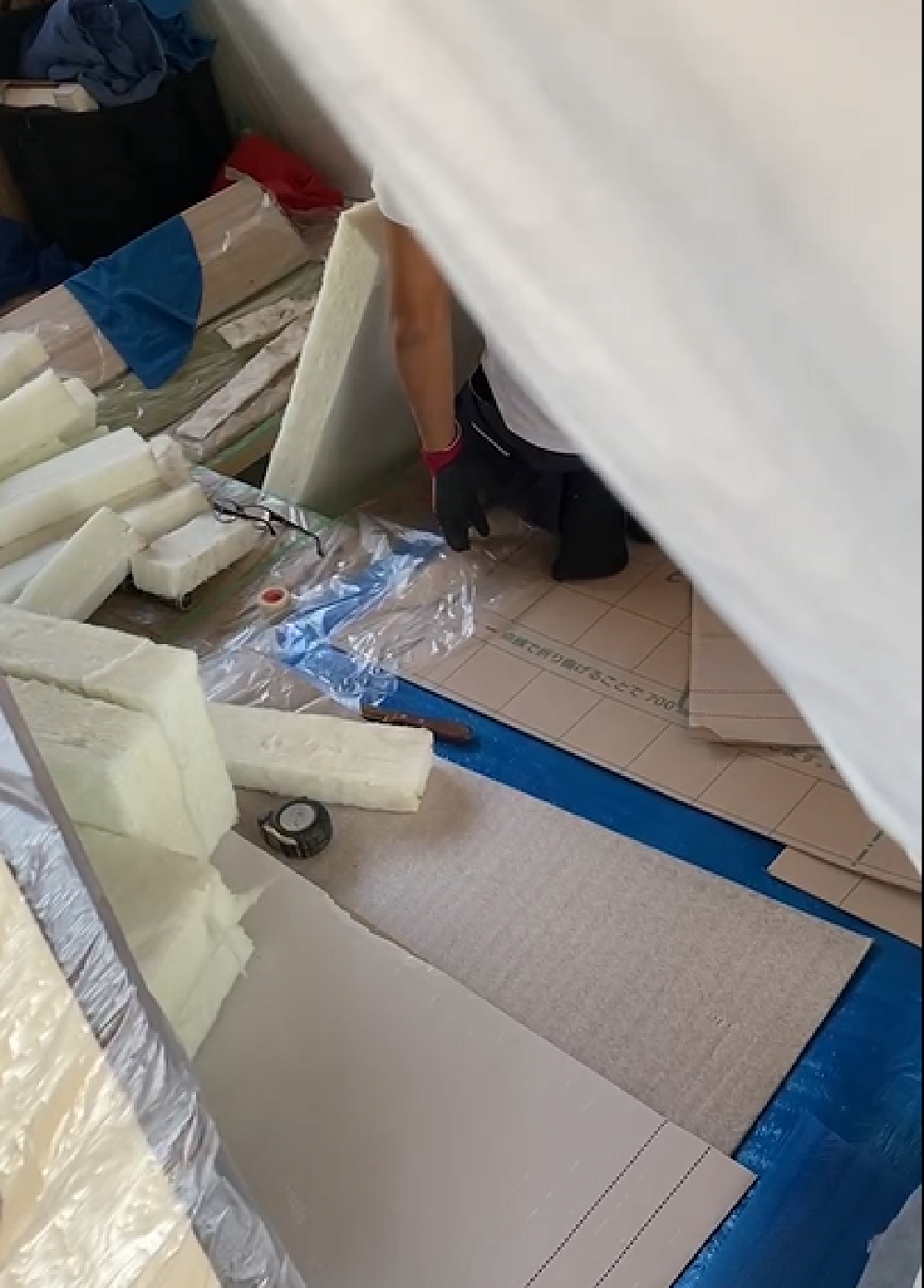

断熱材サイズ調整・・・調査の時にサイズを測り、施工する時にはある程度サイズを合わせて断熱材を持ってはきますが、多少誤差がある場所はその場で切断します。

23.2024年01月24日
断熱改修工事
断熱改修工事

断熱材搬入・・・床下に断熱材を搬入していきます。

24.2024年01月24日
断熱改修工事
断熱改修工事

床下断熱施工後・・・大引き間に断熱をタッカーで打ち込み施工完了となります。
